MAC高分子自粘橡胶复合防水卷材预铺反粘法施工

一、 基层要求


1. 基层养护满足设计和规范要求。防水工程施工前,应对前项工程进行质量验收,合格后方可施工。

2. 各种预埋管件按设计及规范要求事先预埋,并做好密封处理。

3. 基层表面已清理干净,并基本平整,无明显突出部位。

4. 基面阴阳转角抹成圆弧形,阴角最小半径50mm,阳角最小半径20mm。

5. 施工时基面无明水,如有积水部位,则扫除积水后即可施工。

二、 施工流程

基层清理—→节点部位加强处理—→铺设MAC防水卷材—→卷材长边搭接—→卷材短边搭接—→节点密封—→组织验收—→揭除MAC防水卷材上表面隔离膜,撒水泥粉

三、 施工步骤

1. 基层清理:用铁铲、扫帚等工具清除基层面上的施工垃圾,若有明水,则需扫除。



(基层清理)

2. 节点部位加强处理:针对地下室底板后浇带、变形缝、阴阳角、桩头部位裁剪相应形状的双面自粘卷材片材,采用湿铺法将片材粘贴在节点部位,具体方法为:在节点部位涂抹水泥浆(水泥浆粘稠度不宜过低),揭除片材下表面隔离膜,粘贴在水泥浆上,最后揭除片材上表面隔离膜。

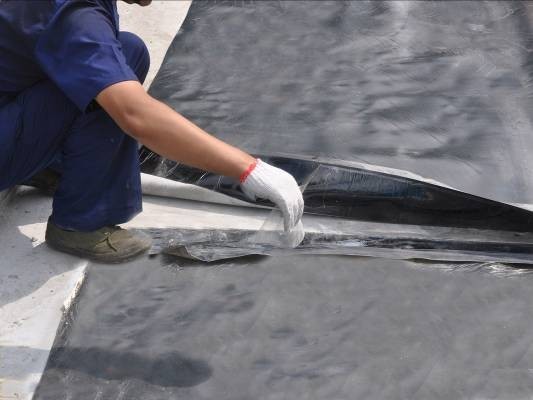

3. 铺设卷材:宜先在垫层上弹线,以确定卷材基准位置,弹线参考间距@1920mm。按基准线铺展第一幅卷材,再铺设第二幅卷材,然后揭开两幅卷材搭接部位的隔离膜,将卷材搭接。铺设卷材时,卷材不得用力拉伸,应随时注意与基准线对齐,以免出现偏差难以纠正。



(大面铺贴卷材)

4. 卷材长边搭接:采用预铺反粘施工时,卷材长边连接采用自粘搭接的方式,揭除搭接部位的隔离膜,粘贴在一起,然后进行碾压、排气。如下图所示:

(卷材长边搭接)

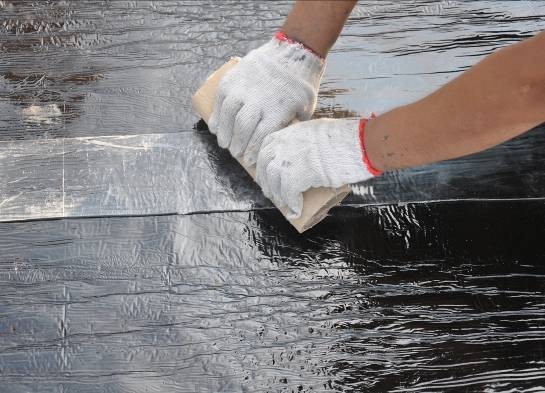

5. 卷材短边搭接:采用预铺反粘施工时,卷材短边的连接采用对接的方式。卷材两幅卷材的短边接头对齐,保证没有缝隙,将双面自粘胶条粘贴在接缝上,碾压排气,使之粘结牢固。如下图所示:



(卷材短边边搭接)

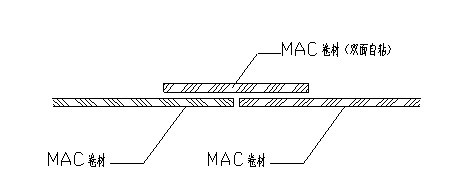

(短边搭接示意图)

6. 节点密封:当底板承台阴角及阳角部位的卷材铺贴存在胶粘织物的情况时,采用双面自粘胶条铺贴在接缝部位进行加强处理。

7. 组织验收。

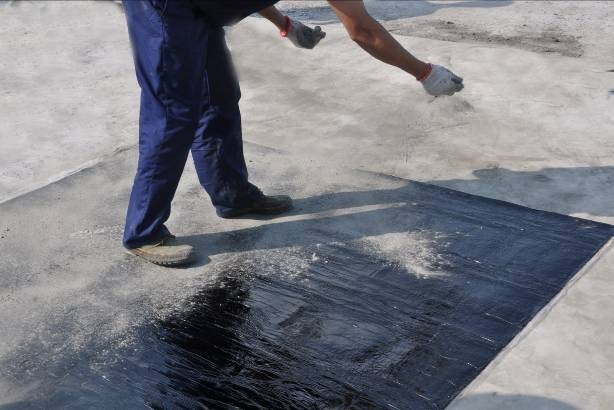

8. 将MAC防水卷材上表面隔离膜揭除干净,(为防止卷材粘脚)可在卷材上撒水泥粉作为隔离措施,边撒边扫(见下图)。

(干撒水泥粉)

四、 注意事项

1. MAC防水卷材防水层采用冷作业施工,材料进入工作面后不得以任何形式动用明火,如有钢筋焊接所产生的火星等,则焊接处卷材面需设临时保护措施。当温度较低影响搭接时,可采用热风焊枪加热卷材搭接部位。

2. 卷材铺设完成后,要注意后续的保护,钢筋笼要本着轻放的原则,不能在防水层上拖动,以避免对防水层的破坏。

3. 相邻两排卷材的短边接头应相互错开300mm以上,以免多层接头重叠而使得卷材粘贴不平服。

4. 卷材铺贴程序为:先节点,后大面;先低处,后高处;先高跨,后低跨;先远处,后近处。即所有节点附加层铺贴好后,方可铺贴大面卷材;大面卷材粘铺须从低处向高处进行;先做高跨部分,再做低跨部分;先做较远的,后做较近的,使操作人员不过多踩踏已完工的卷材。施工区域应采取必要的、醒目的围护措施(周围提供必要的通道),禁止无关人员行走践踏。

5. 绑扎钢筋过程中,如钢筋移动需要使用撬棍时应在其下设木垫板临时保护,以尽量避免破坏防水卷材。

6. 在防水层后续施工过程中,如不慎破坏了防水层,可视破损情况裁剪100mm×100mm的自粘卷材片(方形片材四周修剪成圆角),牢固粘贴于破损处。

五、 施工配合、质量保证措施

地下室底板采用预铺反粘工法时,若取消MAC防水卷材上部细石混凝土保护层,可采取以下措施确保工程质量:

1. 施工配合措施

1) 进行钢筋垂直、水平运输时,遵守轻拿轻放的原则,钢筋吊放点采用木板等临时保护措施,避免钢筋扎破卷材。

2) 绑扎钢筋时,若钢筋自重较大,必要时在砼垫块或马凳筋下加贴一块防水卷材片增强。

3) 在防水层后续施工过程中,如不慎破坏了防水层,一经发现应及时报请防水施工单位进行补修。

4) 焊接底板钢筋时,在焊接操作面以木板或铁皮作为临时保护挡板,同时,在对应部位MAC防水卷材上洒水以防止焊渣烧伤卷材。

2. 质量保证措施

1) 在卷材上表面涂刷一道水泥浆或干撒水泥粉,以避免绑扎钢筋时卷材粘脚。

2) 如采用马凳筋,则在其下增设防水卷材片。

3) 在防水层后续施工过程中,防水施工单位全程跟进,如发现卷材破损,采用防水卷材片作为补救措施及时补修。



  集中荷载隔离保护          吊放钢筋隔离保护



 焊接钢筋区域洒水(避免焊渣破坏)              破损修补(修补方便)



六、 验收质量标准

 主控项目:

1)所用材料及主要配套材料必须符合设计要求和规范规定。

检验方法:检查出厂合格证、出厂检验报告、现场抽样试验报告。

2)卷材防水层及其变形缝、预埋管件等细部做法必须符合设计要求和规范规定。

检验方法:观察检查及检查隐蔽工程验收记录。

3)防水层严禁有渗漏现象。

检验方法:观察检查。

一般项目:

1)铺贴质量:铺设方法和搭接、收头符合设计要求、规范和防水构造图。

检验方法:观察检查。

2)允许偏差:卷材的铺贴方向正确,搭接宽度允许偏差为-10mm。

检验方法:观察和尺量检查。
